镇远县2017年脱贫攻坚农村安全饮水巩固提升工程项目的实施实行县、乡镇、村三级联动,时间紧、任务重、电力提水点多、工程施工难度大。
金堡镇该项工作于2017年10月召开全面启动会,11月完成项目进度60%,12月20日完成项目进度100%, 2017年12月底全面完成建设任务。2018年2月10日前完成项目完工验收。
金堡镇2017年脱贫攻坚农村安全饮水巩固提升工程项目分布在全镇8个村,新建人饮工程22处(其中提水6处、自流16处),巩固提升2处(自流2处),解决579户,2526人的饮水难问题。金堡镇人民政府于2017年11月20日召开金堡镇人饮工程建设推进会议,会议上骆绍勇书记强调了人饮工程项目推进过程中遇到的困难以及矛盾纠纷,安排各驻村领导、干部以及村干协调处理电力安装架线栽电杆、电线架空砍青等相关工作。协调解决施工中水池、泵房、管理房占地等工作,均无征地补偿费用,由受益区群众协调解决用地。协调处理输水管线开挖经过山林耕地和砍青、供水管网开挖过房前屋后和混凝土切割等工作。确保良好的施工环境,不允许任何单位或个人干扰、阻碍项目工程建设,确保项目如期顺利建设,全面完成建设任务。

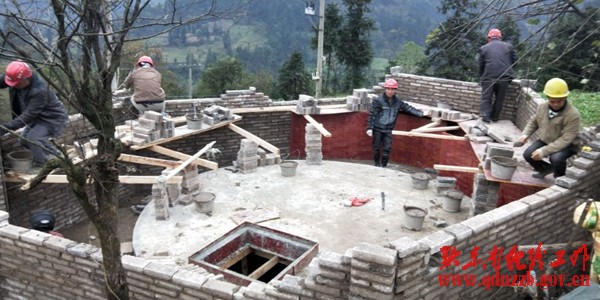

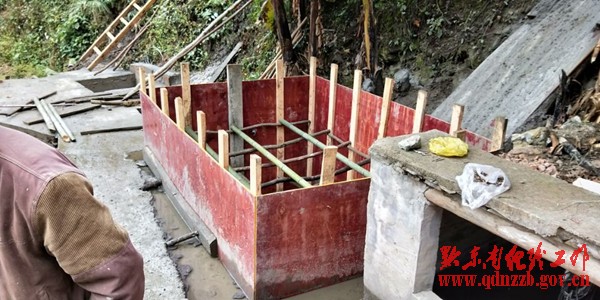

2017年10月24日第一个项目点开工以来,目前金堡镇22个项目点已开工,2个巩固提升项目待开工。目前完成建设内容:完成高位水池8个,完成管道开挖5处共3千米,完成泵房1处,正在浇筑高位水池混凝土11个,正在支模3个即将浇筑混凝土。
2017年脱贫攻坚农村安全饮水巩固提升工程项目实行“双业主”,金堡镇水利站作为业主代表之一,进行跟踪督导,实时查看暗访工程建设情况。明确项目点所在地乡镇水利站为实施该项目的业主代表和技术指导人员,全权负责本辖区项目点实施的技术质量控制和施工监督。
